11.49GWH!7月储能备案容量出炉。
2026年7月,广东省共新增储能备案136个,总投资总额超151.77亿元。其中制造业项目4个,储能项目132个。

2026年7月,广东省非项目类储能备案位于江门、东莞、佛山3个地市,包括飞轮储能系统生产建设、锂电池储能系统集成工厂、半岛储能系统智能制造等。
其中有投资最大的项目为坎德拉新能源科技(佛山)有限公司投资10.3亿元的坎德拉新能源科技(佛山)有限公司新建飞轮储能系统生产建设项目。本项目规划总用地面积35594.2平方米,预计场区规划总建筑面积23519.06平方米,主要建设精密机械加工中心、测试中心、数字化装配中心、电机生产中心、仓储物流中心,年产500套/500MW飞轮储能系统。

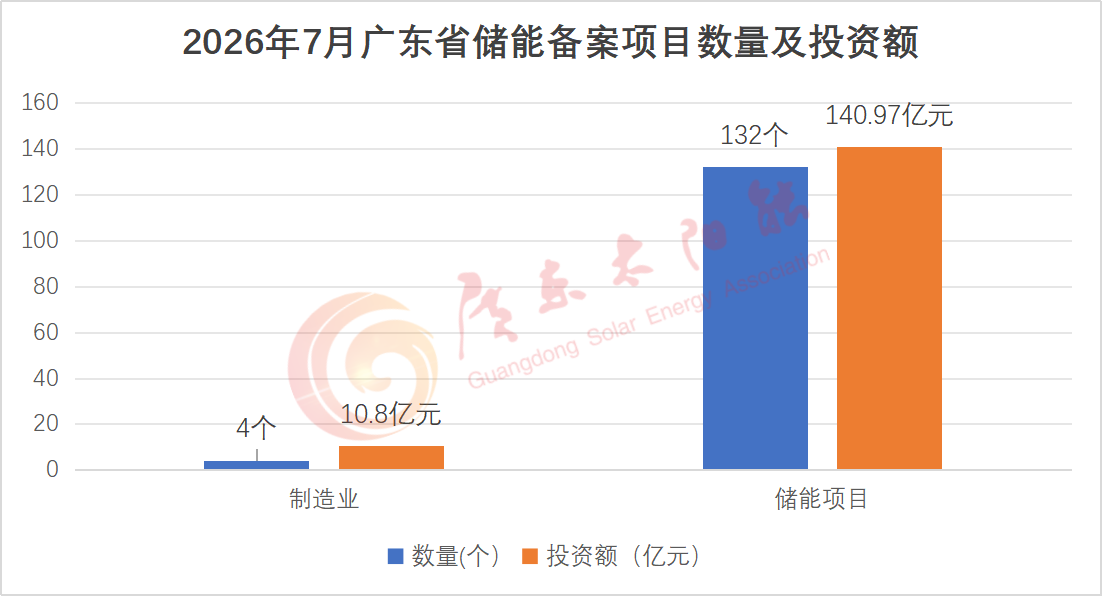

2026年7月,广东省新增132个项目类储能备案,主要集中在广州、东莞、惠州等16个地级市,总规模达5.58GW/11.49GWh,总投资额达140.97亿元。

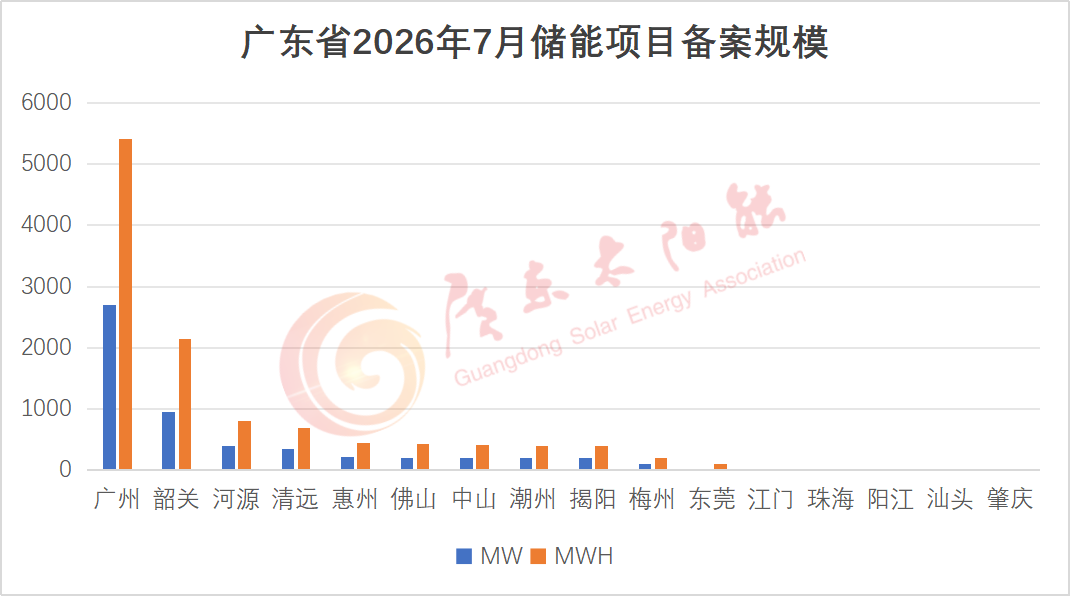

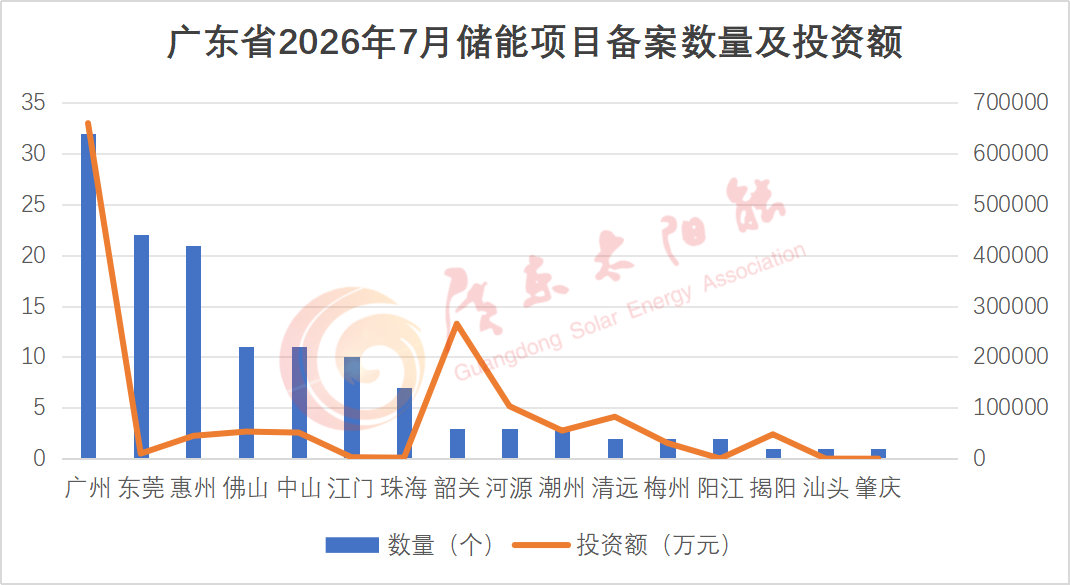

2026年7月,广州市备案32个项目,规模达2.71GW/5.42GWh,容量占比47.14%,居广东省首位。韶关市备案3个项目,规模达0.95GW/2.14GWh,容量占比18.62%,居广东省次位。此外,河源、清远的备案规模均在700MWh以上。

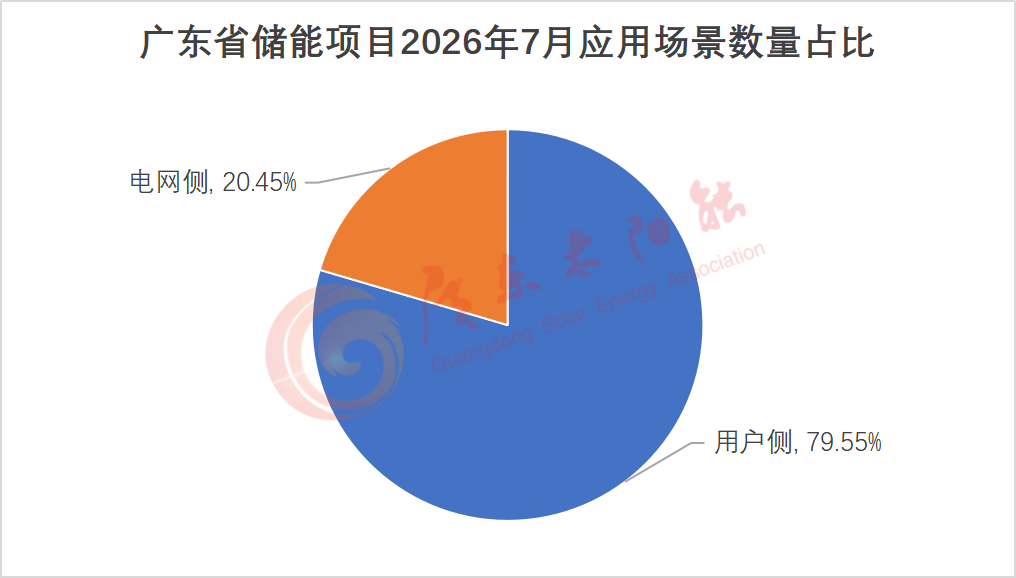

2026年7月,广东省储能新增备案明确应用场景的项目有132个,其中用户侧105个,占比79.55%;电网侧项目27个,占比20.45%。

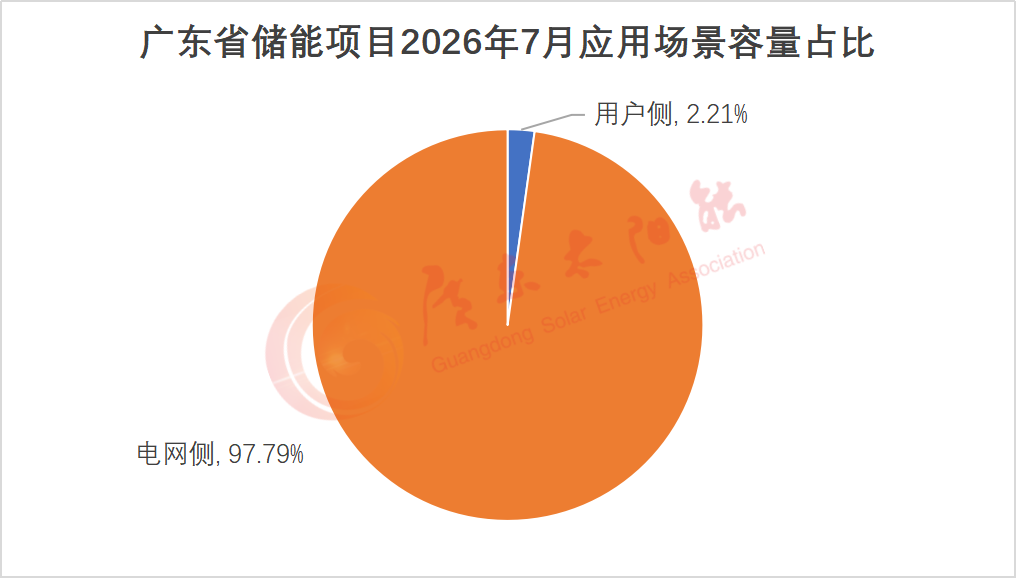

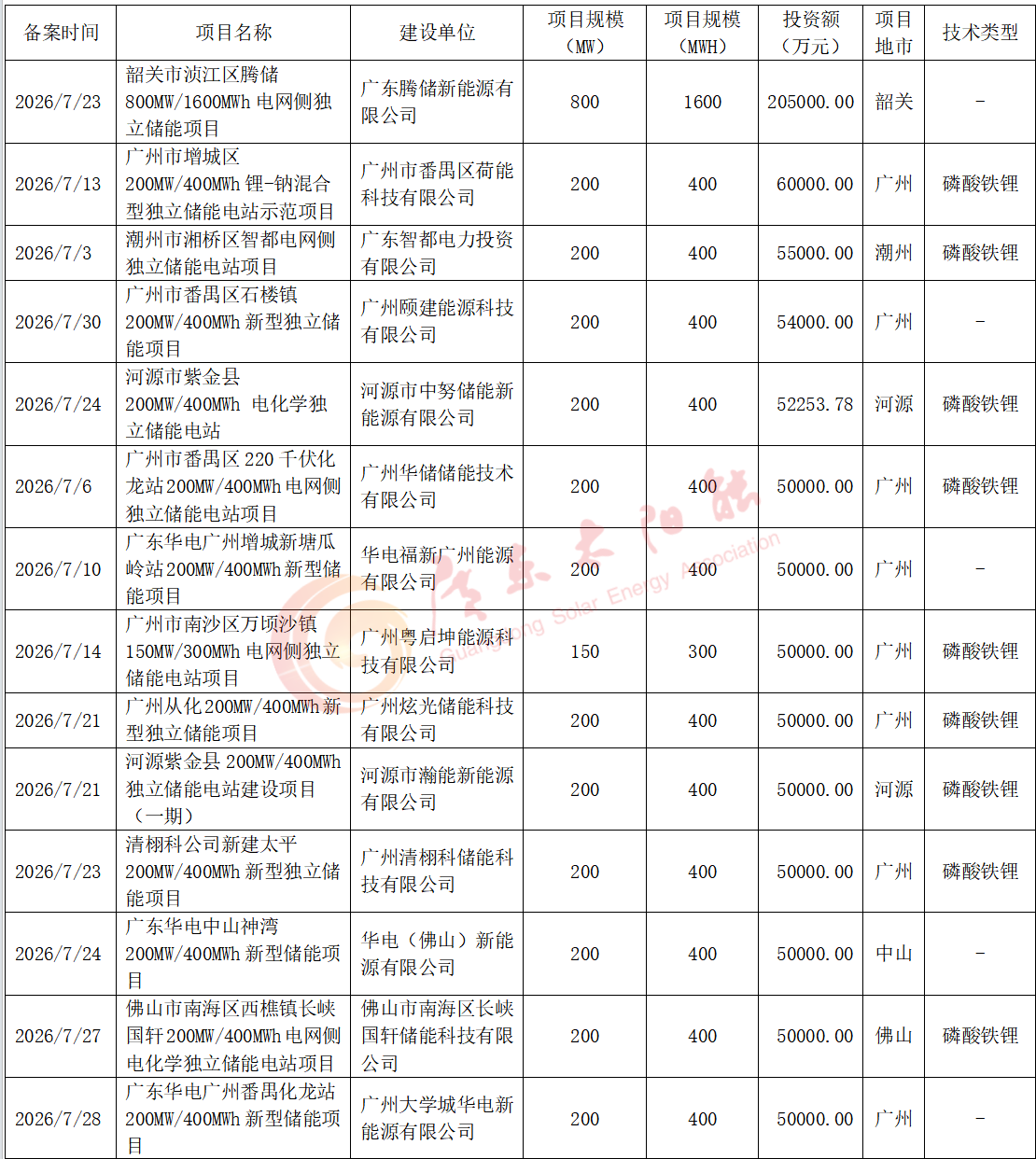

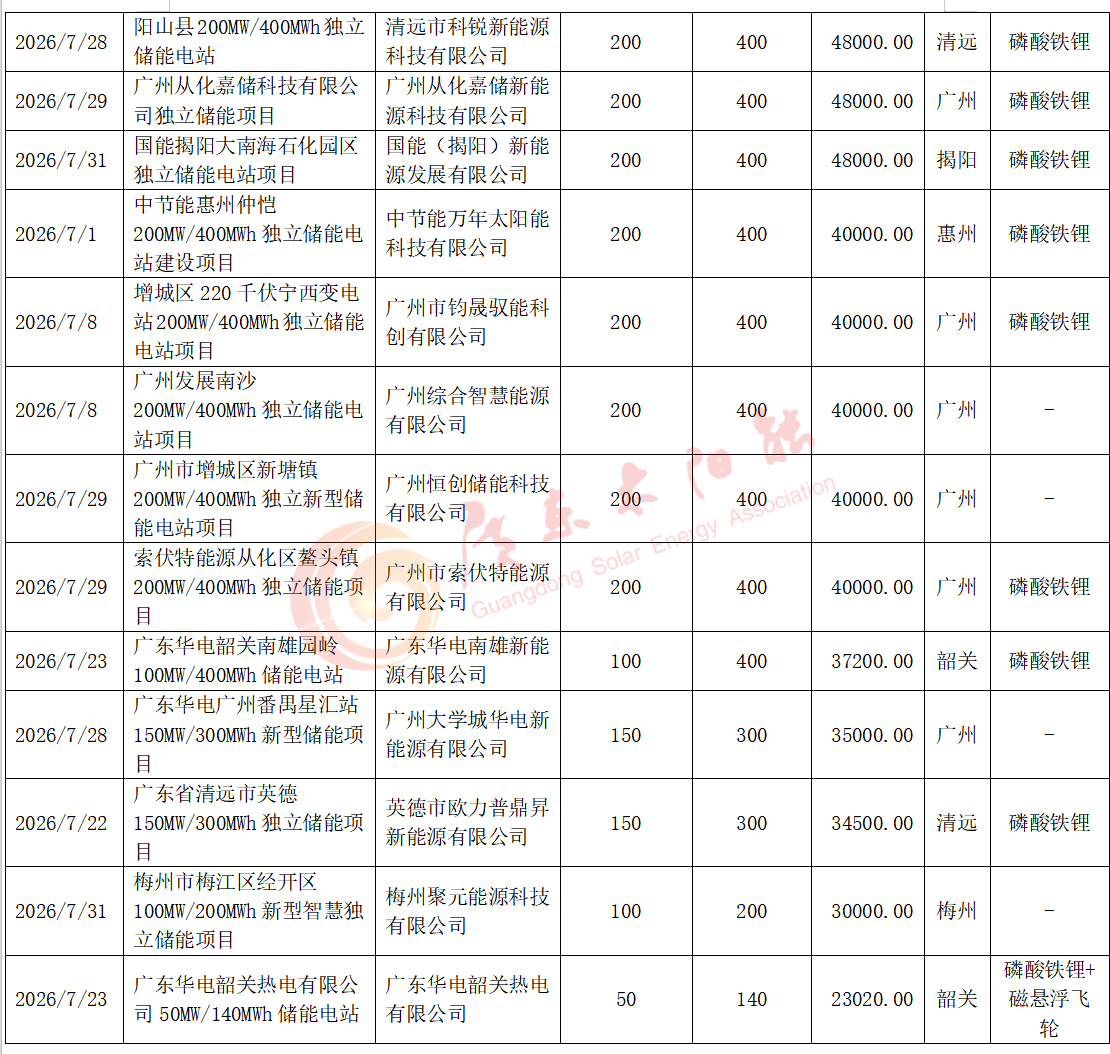

2026年7月电网侧储能项目共27个,备案规模合计5.5GW/11.24GWh,占总规模的97.79%,计划总投资超138亿元。其中,投资额最高的为广东腾储新能源有限公司投资建设的韶关市浈江区腾储800MW/1600MWh电网侧独立储能项目,总投资额20.5亿元。
该项目项目总规模为800MW/1600MWh电网侧独立储能电站,项目一期为400MW/800MWh电网侧独立储能电站,项目二期为400MW/800MWh电网侧独立储能电站,项目按时序分期开发建设,计划2026年内建设第一期,2027年内建设第二期,配套建设一座220kV升压站,拟接入丹霞变500kV站。




2026年7月,广东省储能备案项目参与企业112家,包括国能、华电等国企;东莞喜业实业、华充新能源等民营企业。

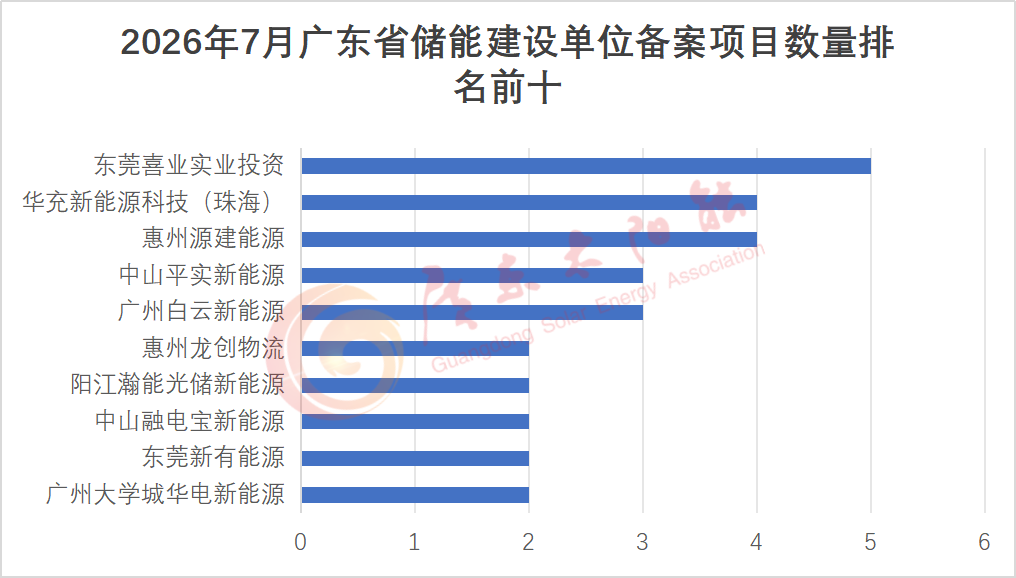

从备案项目数量来看,东莞市喜业实业投资有限公司备案项目最多,为5个、华充新能源科技(珠海)有限公司、惠州市源建能源有限公司排名第二、三位。
